浙江天雅染整有限公司污水站板底裂缝渗漏水修复工程
板底裂缝渗漏水施工方案
1、工艺流程
基层初检验收→基层处理→渗漏水部位加强修复处理 →湿润施工基面→防水材料调制→喷涂第一道 XYPEX“浓缩剂”灰浆层→ 自检互检→喷涂第二道 XYPEX“浓缩剂”灰浆层→进入终凝时开始喷雾状水湿润养护 72h→验收。
2、主要施工方案
(1) 基层处理
对混凝土结构浮浆、返碱、尘土、油污等杂物应通过混凝土表面
处理,使混凝土毛细管通畅;对混凝土模板拉紧孔,有缺陷的施工缝、裂缝、穿墙管、埋设件、蜂窝等,必须精心处理并先用防水材料填充加强密封。将防水基层表面的松散物、浮浆、返碱、油污等打掉并清洗干净,直到见到坚实牢固的混凝土结构层,然后用干净水冲洗,使整个基面渗透潮湿,但不得有明水。
砼基层表面处理是防水的成败关键,对光滑的混凝土表面,用高 压射水法、湿法喷砂法、打磨机打磨法、钢丝刷打麻等法将混凝土表面打毛,并用水清洗干净,使混凝土毛细管敞开。对于采用那一种方 法进行处理,应根据现场的实际条件确定。
(2) 防水材料的调制比例
XYPEX“浓缩剂”灰浆的调制: XYPEX“浓缩剂”粉 ∶水=5 ∶ 2 (体积比)
XYPEX“浓缩剂”半干料团的调制:XYPEX“浓缩剂”粉 ∶水=6 ∶ 1 (体积比)
XYPEX“堵漏剂”半干料团的调制:XYPEX“堵漏剂”粉 ∶水=3.5 ∶ 1 (体积比)
(3) 渗漏水部位的加强处理
1) 大于0.3mm未渗漏裂缝及明显滴渗裂缝处理

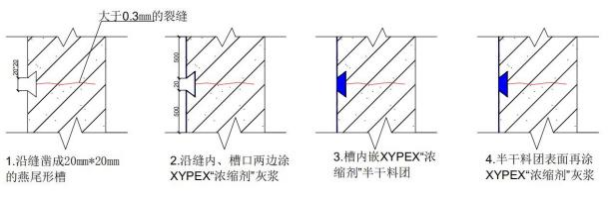

对结构裂缝大于0.3mm宽的未渗漏贯穿裂缝及明显滴渗裂缝部位应骑缝中心凿成 20×30mm 的“U”型槽,先涂刷一遍 XYPEX“浓缩剂”灰浆,初凝后用 XYPEX “浓缩剂”半干料团采用手锤捣固压实在“U”型槽内,然后上面再用涂刷一遍 XYPEX“浓缩剂”灰浆。进入终凝后开始喷雾状水湿润养护 72h。
2) 明显线状流动水裂缝处理
对明显线状流动水的裂缝部位先沿裂缝位置每隔 20cm 使用电锤钻注浆管布置孔。清除注浆孔内及基表的灰尘;将松散混凝土以及杂质清理干净,插入并固定注浆管。裂缝进行封闭后采用水溶性聚氨酯进行压力注浆以临时止水,注浆压力控制在 0.2-0.4MPa。注浆完成后待固化后拔除注浆管再进行后续XYPEX防水施工。
后续XYPEX防水施工工序同明显滴渗裂缝处理工序。
3)表面阴潮部位、不大于0.3mm未渗漏裂缝及板底整体处理
对表面阴潮部位、不大于0.3mm未渗漏裂缝及板底整体进行XYPEX 赛柏斯“浓缩剂”防水层喷涂施工。
首先在混凝土结构的潮湿的基层上涂刷一层 XYPEX“浓缩剂”灰浆层,涂层分两遍均匀涂刷。XYPEX“浓缩剂”灰浆防水施工应采用专用刷子用力往返涂刷,下道涂层应在上一道涂层初凝后进行施工。
涂刷 XYPEX 浓缩剂灰浆涂料的施工要点
①制浆:将计量好的水粉料分别先后倒入筒内(先将水倒入筒内, 随后将粉料缓慢加入水中搅拌,边加粉料边搅拌)。用低速搅拌器或 搅拌棒拌合均匀。每次拌合的数量应经过计算,确保每次拌合料在从 拌料起规定时间 (约20min) 内用完,使用过程中若混合物质变稠应进行不间断的搅拌,严禁中途加水、加料。
XYPEX 浓缩剂灰浆涂料的每道用量及总用量应符合设计要求,每 平方米用量为 1.5kg/㎡— 1.7 kg/㎡ (包括修补用量) 。
②喷涂:涂刷 XYPEX 浓缩剂灰浆时,墙面或地面表面应无明水。 防水层喷涂的顺序应遵循“先高后低、先细部加强后大面、先立面后 平面”的原则用力往返涂刷,或使用专用喷枪喷涂。当有特殊要求时, 可根据施工组织安排进行施工。
每道涂层涂刷完毕,终凝后方可进行下道涂层的施工。但两涂层喷涂的间隔时间不宜过长,否则应湿润后再涂刷。施工时上一道涂刷方向应与下道相互垂直,且每遍喷涂时应交替改变涂刷方向。同层涂膜的先后搭茬宽度不宜小于 30mm。喷涂时应用力来回纵横刷,以保证凹凸处都能刷上并且均匀。
每道涂层应厚薄均匀,不漏刷、不透底。涂层施工完后,应检查 是否均匀,对于不均匀部位,需要进行再次修补;如有起皮现象,应将起皮部位去除,重新进行基层处理,待充分湿润后再涂刷。
施工前后照片对比:

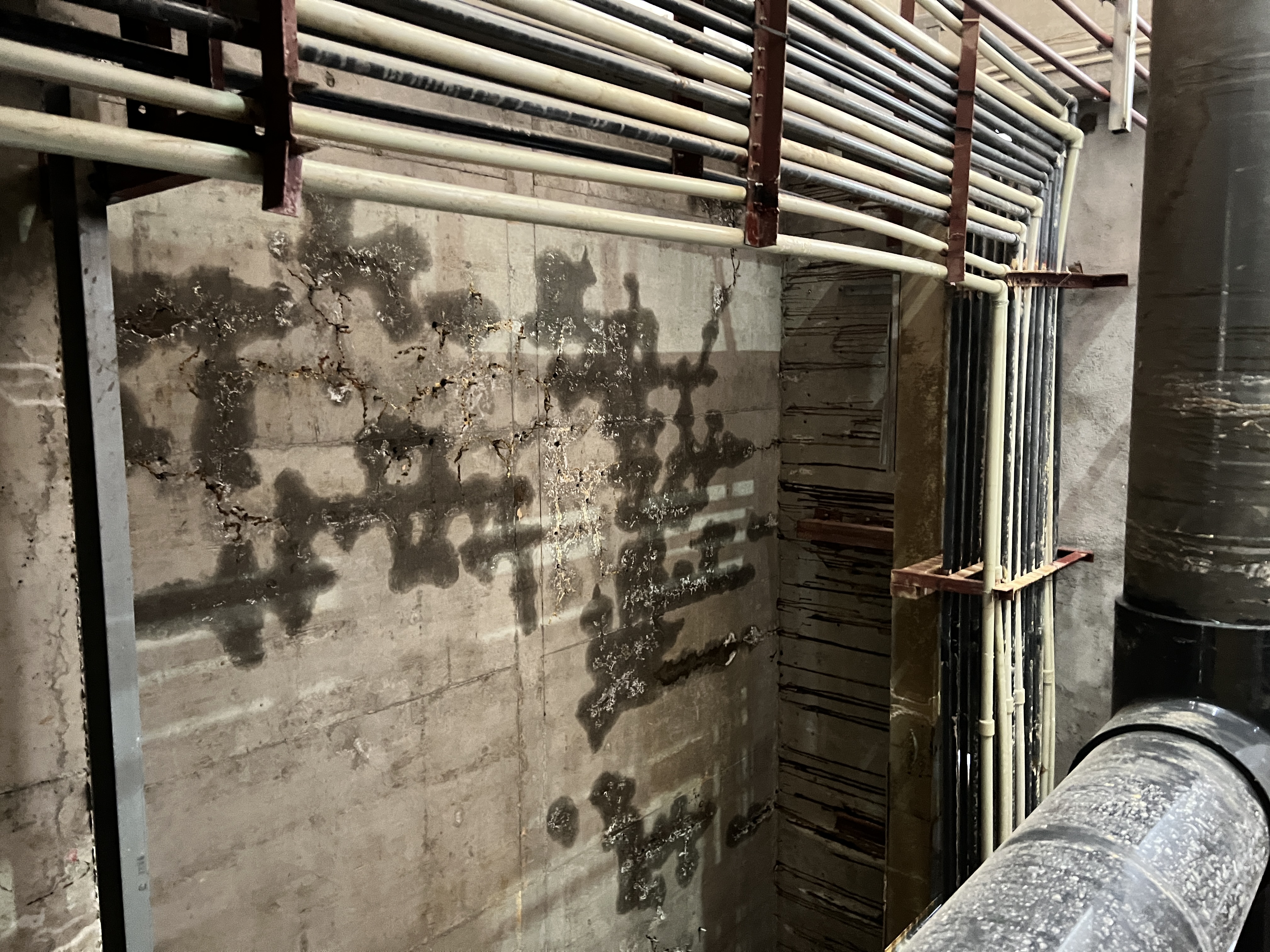

施工前裂缝、渗流现象严重

完工验收后照片
